ダンビー工法【施工方法】(標準施工)

施工方法

icon-arrow-circle-right標準施工

1.洗浄工
高圧洗浄機により、施工区間の管きょ内の洗浄を行います。 管きょ内に突起物や欠損、浸入水などがある場合は、必要に応じて事前処理を行います。 danby5_01
arrows2
2.スペーサー取付工
充てん材注入用のスペーサーを、アンカーボルトを使って施工区間の管きょの上部に取付けます。注入ホース牽引用ワイヤも、この時に通しておきます。 danby5_02
arrows2

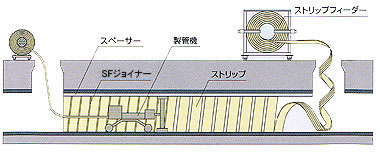

3.製管工
ストリップをマンホールから既設管内に引き込んで、管きょ内にスパイラル状に巻き立て、これを製管機を使ってSFジョイナーでかん合し、連続したストリップ管を形成します。 danby5_03
arrows2

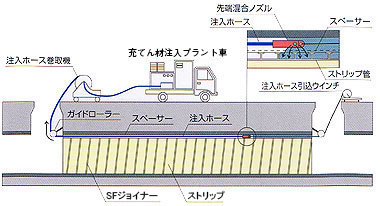

4.充てん材注入工
スペーサーで確保した空間を使って充てん材注入ホースを往復させながら、既設管とストリップ管の隙間に段階的に充てん材を注入します。 danby5_04
